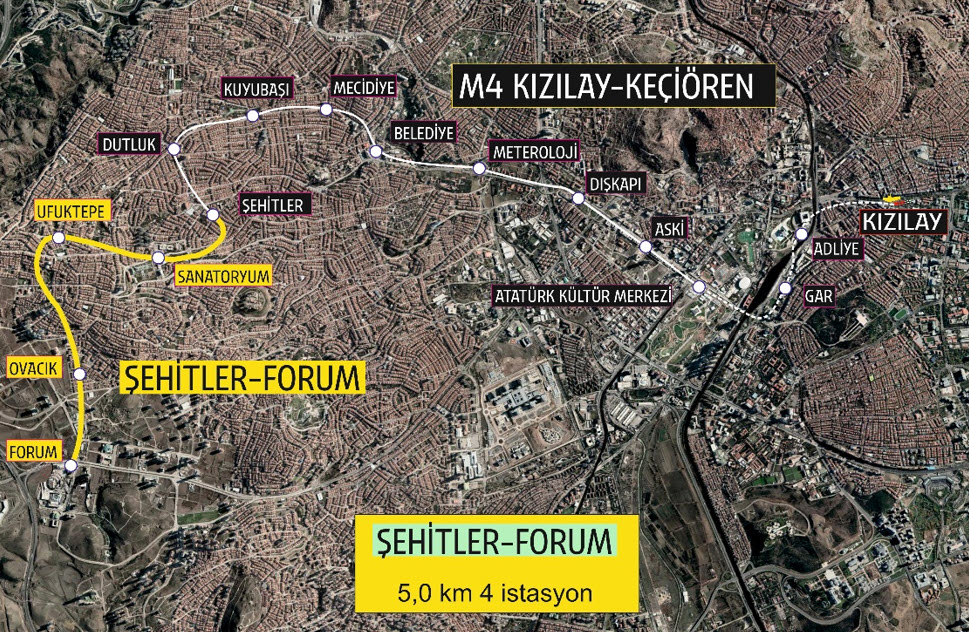

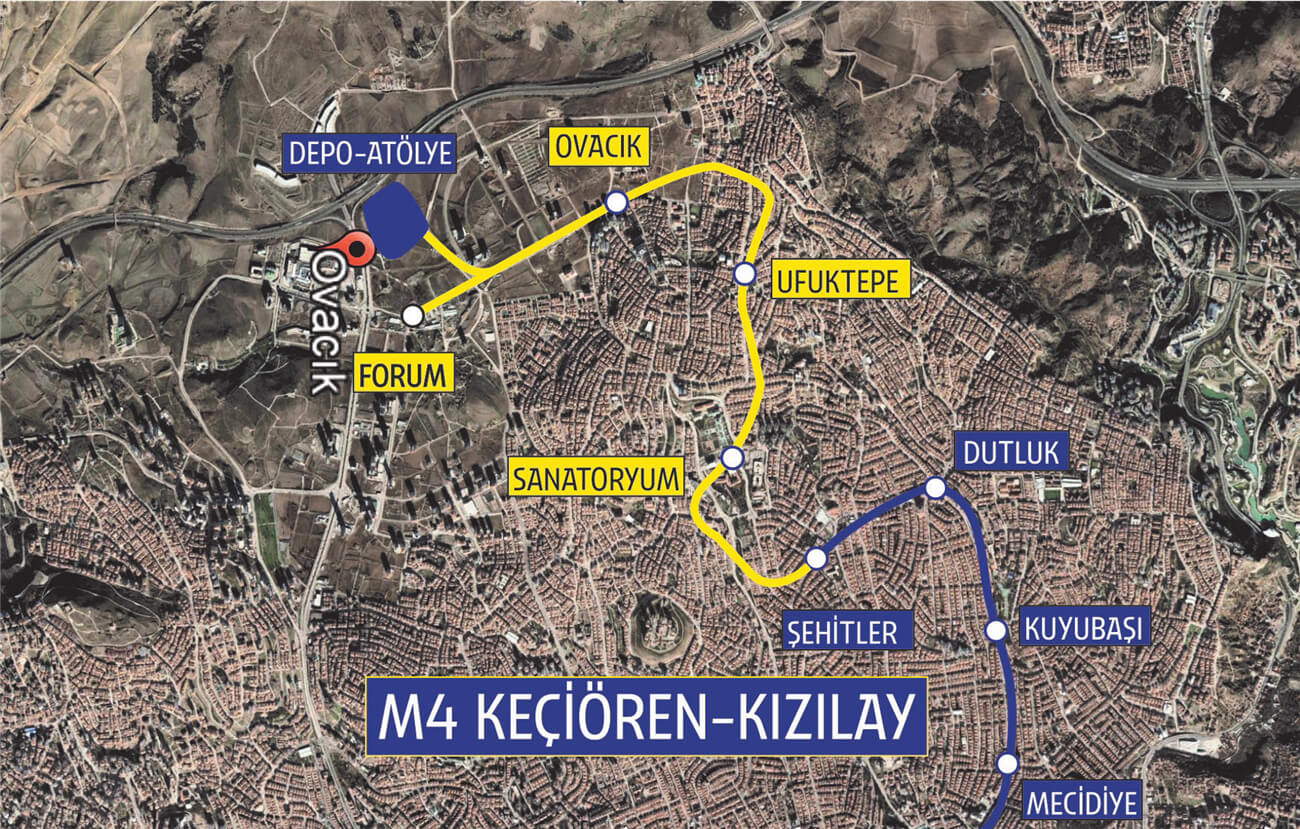

M4 Hattının Şehitler-Forum Raylı Sistem Uzatma Hattı

M4 HATTININ ŞEHİTLER-FORUM RAYLI SİSTEM UZATMA HATTI

  • Hat Uzunluğu: 7,69 km
  • İstasyon Sayısı: 4
  • Yüklenici Firma: ARUP
  • Sözleşme Bedeli: 10.900.000 TL

Kızılay-Keçiören Hattının (M4) son istasyonu olan Şehitler İstasyonu’ndan Ovacık ve Forum yönünde uzatılması konusunda çalışmalar yapılmıştır. Ulaşım Ana Planında yer alan bu uzatma hatlarının «Uygulamaya Esas Kesin Proje Hizmetleri» işi ihalesi için;

1) Ön yeterlilik değerlendirmesine yönelik teklifler 09.06.2022 tarihinde alındı. (10 firma katıldı)

2) Yapılan değerlendirme sonucunda kısa listeye kalan firmalar (6 firma) 09.07.2022 tarihinde teknik ve mali dosyalarını verdiler.

3) Yapılan inceleme sonrası teknik değerlendirme 24.08.2022 tarihinde tamamlandı.

4) 02.09.2022 tarihinde firmaların mali teklifleri açılmış olup ihale sonucu ARUP Firması ile sözleşme imzalanarak 12.10.2022 tarihinde yer teslimi yapılmıştır.

5) Projeler 22.02.2024 tarihinde tamamlanmış olup Projelerin Onayı için 22.02.2024 tarihinde Ulaştırma ve Altyapı Bakanlığı Altyapı Yatırımları Genel Müdürlüğüne gönderilmiştir.

  • Sözleşme Tarihi: 29.09.2022
  • Yer Teslimi: 12.10.2022
  • Bitiş Tarihi: 23.02.2024
